环氧地坪空鼓不敲掉能修吗?帝耐固改性环氧注浆料八步施工工艺详解

发布时间:2026-08-24         阅读:1次

一、空鼓是怎么产生的?

地坪空鼓的本质,是面层与基层之间出现了脱离。导致脱离的原因通常有以下几种:

· 原因一:基层处理不到位:浇筑面层前,基层表面的浮浆、灰尘未彻底清除,导致粘结力不足。

· 原因二:温差变化:环境温度反复升降,面层与基层的膨胀收缩率不同,长期反复作用下产生脱离。

· 原因三:粘结材料老化:原有粘结层在长期使用中逐渐老化失效,失去粘结作用。

· 原因四:水分侵入:地下水或渗水进入面层与基层之间,破坏粘结界面。

空鼓如果不及时处理,会逐渐扩展:初期只是局部空响,后期可能出现开裂、起壳,甚至在车辆碾压时发生大面积塌陷。因此,一旦发现空鼓,应尽快进行修复。

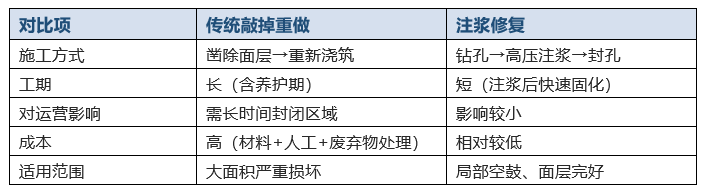

二、传统修复 vs 注浆修复



三、产品解析:改性环氧地坪空鼓注浆料

帝耐固改性环氧地坪空鼓注浆料为双组份油性液体。A组份与B组份按比例混合后,通过高压注浆设备注入空鼓部位。浆料渗入上下混凝土基层中,与水泥材料发生交联反应,使空鼓区域的上下基层重新结合为一个高强度的有机整体。

材料干透后,再次敲击原空鼓区域,不会出现空鼓声响。与水性注浆料相比,油性配方的渗透性更强、粘结强度更高,适合对修复质量有较高要求的项目。

改性环氧空鼓注浆料 — 高压注浆设备

四、八步施工工艺详解

以下是标准的八步施工流程,每一步都直接影响最终修复效果,须严格按规范操作:

第1步:检查空鼓

使用敲击法(空鼓锤或铁棒)逐点敲击地面,通过声音判断空鼓位置和范围。空鼓区域声音沉闷空洞,正常区域声音清脆坚实。标记所有空鼓位置,并记录面积和形状。

第2步:钻孔

在空鼓区域按设计间距钻孔,孔径通常为10-12mm。钻孔深度需穿透面层到达空鼓层(即面层与基层之间的脱离间隙)。孔位应均匀分布,确保注浆时浆料能覆盖整个空鼓区域。

第3步:清理灰尘

钻孔后会产生大量粉尘,需用吸尘器或压缩空气彻底清理孔内和孔周灰尘。灰尘残留会影响浆料的渗透和粘结效果。

第4步:安装针头

将专用注浆针头插入孔中,确保针头与孔壁紧密贴合。针头的作用是引导浆料进入空鼓层,并在注浆过程中保持密封。

第5步:拧紧针头

使用扳手拧紧针头,使其与地面固定牢固。拧紧程度要适当——过松会导致注浆时漏浆,过紧可能损坏面层。

注浆针头安装与高压注浆施工

第6步:高压注浆

将混合好的双组份浆料通过高压注浆机注入针头。注浆压力根据地面状况调整,通常从低压开始逐步加压。当相邻孔位有浆料溢出时,说明该区域空鼓层已被浆料填满,可停止该孔注浆。

第7步:拆针头

注浆完成后,等待浆料初步固化(根据产品说明,通常数小时至一天),然后拆除注浆针头。拆除时注意不要损坏周边面层。

第8步:填补孔洞

针头拆除后,地面留有注浆孔。使用帝耐固混凝土修补剂或修补砂浆将孔洞填补平整,恢复地面原貌。修补后进行表面打磨,使修补区域与周边地面齐平。

由经验丰富的团队进行专业质量控制
